小区可视楼宇对讲系统联网的调试

发布时间:2018-10-16   |  作者:可视楼宇对讲系统   |  来源:可视对讲                     浏览:

简介:完结可视楼宇对讲系统设备初步安装后,有必要细心全面查看各个部位的接线是否正确;然后检查整个联网主干线和各个中继隔离器的接线是否正确,整个联网线各个接点一定要加上焊锡,增加

       完结可视楼宇对讲系统设备初步安装后,有必要细心全面查看各个部位的接线是否正确;然后检查整个联网主干线和各个中继隔离器的接线是否正确,整个联网线各个接点一定要加上焊锡,增加可视对讲系统运行的可靠性。
       小区可视楼宇对讲系统联网的调试

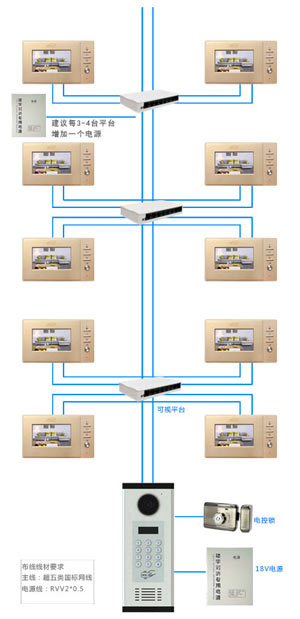

       1、联网线的屏蔽线在管理机总控室里一定要接在弱电接地点上,确认无误后,才能开始进行整个联网系统的调试。
       2、呼叫前必须对每台门口主机的本机号码进行设置,且同一管理机下的各门口主机的号码不能重复,否则门口主机呼叫管理机时,会出现多台门口主机同时被激活通话,造成多台门口主机同时通话而引起啸叫。
       3、整个联网系统不能工作时,就必须进行检查D1、D2数据线是否接错,特别是与联网线的D1、D2接错,或其中一台中继隔离器的联网线接错,都会引起整个联网系统不工作。
       4、正常情况下,联网数据线D1上有2.3V左右的电压、D2上有2.7V左右的电压,D1、D2数据线上的电压有时也会变化,通常在2~3V间变化,D1与D2的电压值存在一个差值,如D1与D2的电压值一样,则会导致联网系统不能工作;呼叫通话时音频线A1与地有5.6~6V的电压,如以上几个参数电压不正常就必须查相关的线路。
       5、对于单元门主机较少的小区,若整个联网系统的设备都安装完毕且线路接线无误,但上电后不能工作,可先只留离管理中心机最近的门口主机、中继隔离器与管理中心机的联网线连接好,即把最近的中继隔离器以后的联网总线全拆掉,确认一下联网系统是否能正常工作,若系统是正常的,表明故障就出在最近的中继隔离器以后的联网总线上,这样就必须逐个查找故障的根源所在。
       6、遇到上面故障,若是单元门主机较多的小区(超过24台单元门主机),可采用“黄金分割法”检查故障,就是先断开中间的中继隔离器上的联网的总线,在中间中继隔离器上接入管理中心机,确认故障具体是出在中间中继隔离器之前还是在中间中继隔离器之后,依此方法就能最快地查出故障根源点。
       在日常的楼宇对讲系统安装工作中,安装技术人员必须带以下工具:电锤、螺丝刀、螺丝、涨塞、剥线钳、胶带、电话水晶头、压线钳、穿线器、万用表等。
